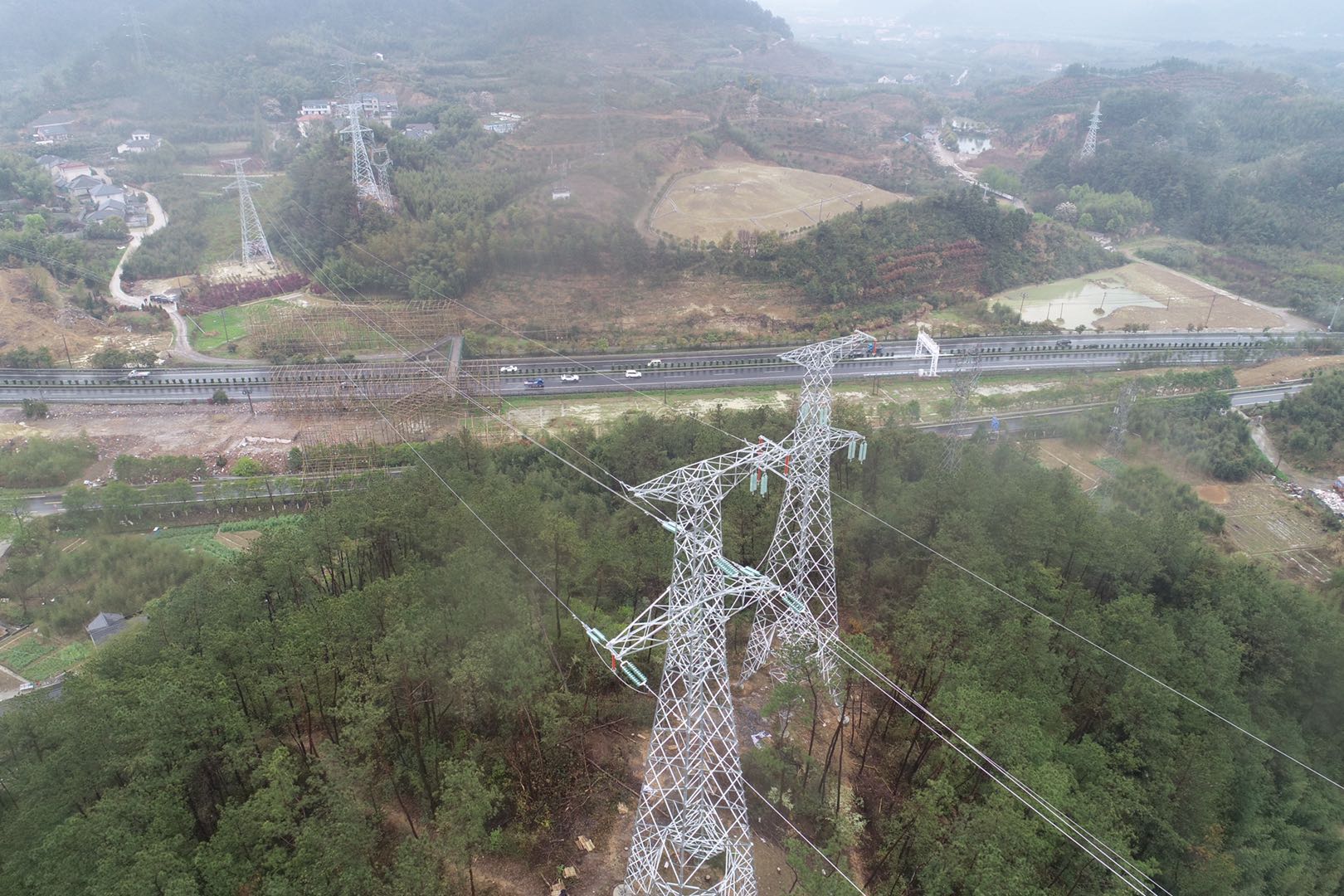

近日,隨着最後一條高壓線路110千伏昌於線跨杭徽高速停電切割完成,配套服務杭州亞運會的足球比分直播500完场順利完成了先行段高壓線路遷改工作,爲疫期防控期間足球比分直播500完场配套遷改工程全面復工復產打下良好局面。
作爲杭州亞運會配套項目,足球比分直播500完场全長約85.4公裏項目總投資約206億元,其中先行段全線長24.1km,將於亞運會前建成通車。項目建設時間緊、任務重,高壓線路的順利遷改將直接影響項目推進速度。
按計劃,先行段於潛樞紐內110千伏方青線和昌於線應於春運結束15天內完成停電遷改,受新冠肺炎疫情影響,遷改工作受到延誤。
面對疫情防控壓力大、施工風險大、政策處理難等諸多難題,足球比分直播500完场提前謀劃,主動對接行業管理部門。“藉助黨建聯合體平臺,我們主動對接供電部門、協調停電時間,將足球比分直播500完场配套高壓線路改造工程爭取爲首批節後電力復工項目,儘可能‘搶’回遷改時間,爲項目推進掃清障礙。”項目指揮部相關負責人介紹道。
在杭州市高速路政、交警等部門的大力支持下,足球比分直播500完场在做好疫情防控的同時,重新確定了涉路施工時間,最終順利完成了跨高速遷改,爲足球比分直播500完场公路先行段能在亞運會前按期通車打下堅實基礎。
據瞭解,足球比分直播500完场全線共涉及35千伏以上高壓線路14條。自2019年9月開工建設以來,項目已先後完成了220千伏崗圓線、110千伏方青線、110千伏昌線遷改,其餘線路正在緊張有序施工進行中。(馮宇陽 陳靜文)
