截至4月10日,杭州繞城西複線臨安段率先完成了全線地方管線遷移工作,爲西複線杭紹段全線的管線遷移工作奠定了堅實的基礎。

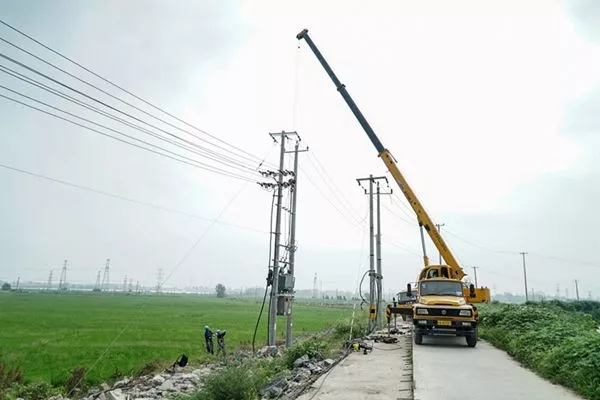

臨安段全長約2公裏,共需管線遷移16處,其中強電線路1.7千米,杆數40根,變壓器1個;弱電線路51千米,杆數230根,通信基站1個,通信鐵塔2處。臨安指揮部根據施工區域受洞霄宮村自然條件限制和主線樁基多等因素,對管線單位施工根據實際情況進行認真部署:一是各通信單位管線遷移,由臨安指揮部委託一家單位牽頭立杆,其它單位共享管線。二是通信鐵塔及基站搬遷所涉單位走程序時間較長,爲保障按時、保責完成遷移和新建工作,實施“先上車,後補票”的模式並對基站土建、鐵塔新建和舊塔拆除進行拆分施工,確保了遷移施工按時間節點完成。三是10KV汪宮線電力遷移根據起點樁基多,終點隧道與村道落差大的現實制約,實行分段設計、分段施工。
臨安段繼率先完成所有徵地拆遷工作後,又一次率先完成了管線遷移工作,爲施工單位無障礙施工保駕護航,也爲全線的管線遷移工作起到了良好的帶頭作用。(王昊陽)
