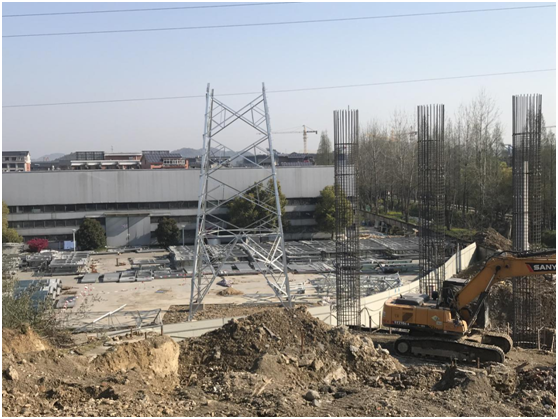

4月1日,上跨杭州繞城西複線杭紹段杭徽分離立交特大橋的110KV高壓線(簡稱:青山線)遷改成功,這也標誌着項目運梁主通道被打通。
此次遷改的青山線位於西複線杭紹段3標,該標段除承擔自身標段梁板外,還承擔着4標梁板預製的任務,總計預製梁板3107片,除16mT梁外其餘梁板均採用炮車運輸,架橋機架設。由於架橋機及炮車頂部距高壓線距離小於5米,不滿足安全距離要求,嚴重影響了項目建設進度。
爲攻破高壓遷改難題,指揮部主動對接工作,相繼與杭州市電力足球比分直播、涉遷廠房代表、杭徽高速管理處、高速交警、高速路政開展系列工作對接。由於涉及單位多,遷改流程複雜,指揮部工作組重新梳理工作思路,改串聯爲並聯,加快與各部門銜接,原本需2個半月時間的遷改流程,只用了兩週變完成,盡最大可能保障項目推進。
高壓線遷改後,項目梁板架設快速推進,梁場已按照每天生產10片梁板的速度全力開工,爭取在9月份完成梁板生產工作。(林華、成傑、徐傑)
