4月8日下午15時13分,益農服務區主線橋右幅79-7#T梁順利澆築,標誌着杭紹甬高速杭紹段直播快吧足球比分六分部T梁預製突破5000片大關。
直播快吧足球比分六分部主要施工內容爲梁板預製及安裝,涉及預製梁板17487片,安裝線路全長約29.24千米,體量大、工期緊、任務重,如何提高梁板的預製和安裝效率是直播快吧足球比分六分部工作重難點。

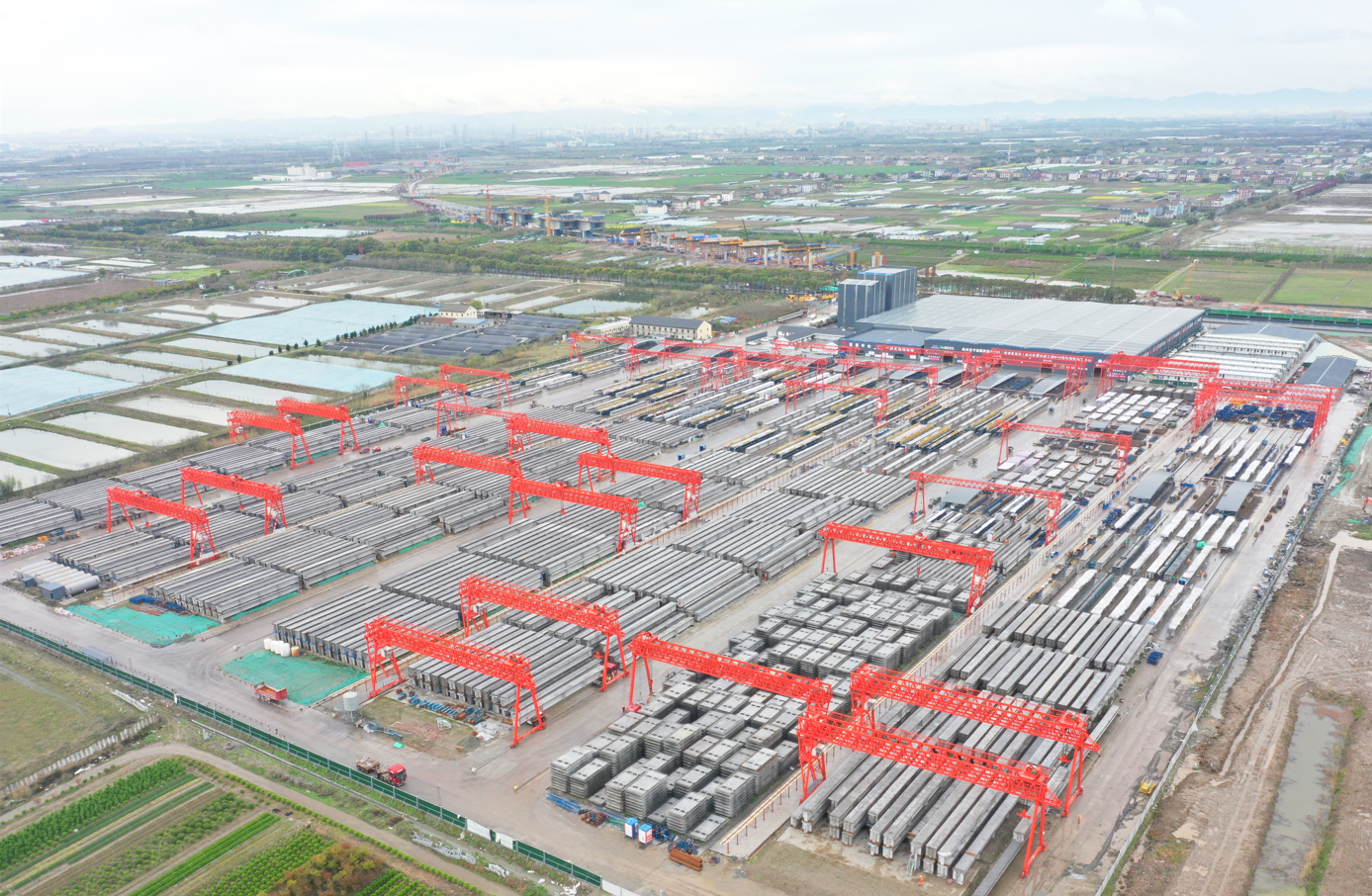

在梁板生產上,直播快吧足球比分部六分部積極克服場地受限等難題,在指揮部、直播快吧足球比分總部和其他兄弟單位的大力支持下,成功藉助滬杭抬升許村、杭州中環柯橋段直播快吧足球比分預製場地,用以完成部分T梁的預製任務,分擔杭州側預製廠預製壓力,提高直播快吧足球比分整體產能。現該分部日均預製T梁可高達40片,梁板月產能從800片擴大至1000片。在梁板安裝上,針對施工斷點多、梁板安裝工作面不連續的難題,直播快吧足球比分六分部加大人員、設備的投入,新增梁板架設班組,本着“能架一片就架一片”的原則,採用架橋機高低吊、雙機抬吊、架橋機等多種方式組合架樑,在推進梁板安裝進度的同時,減輕了預製廠存梁壓力,確保生產穩步推進。
此外,直播快吧足球比分六分部黨支部組建攻堅隊,積極與其他相關分部對接協調橋樑下部結構施工情況,打開梁板架設工作面,並安排專人負責跟蹤、統計、更新每日下部結構完成情況,動態調整梁板預製和安裝計劃,平衡預製廠梁板生產和現場安裝,確保梁廠科學高效運作。
下一步,直播快吧足球比分部將在保質保量保安全的前提下,科學統籌,優化施工方案,全力保障梁板質量和生產安全,向着年度目標任務快速邁進。(羅密)
