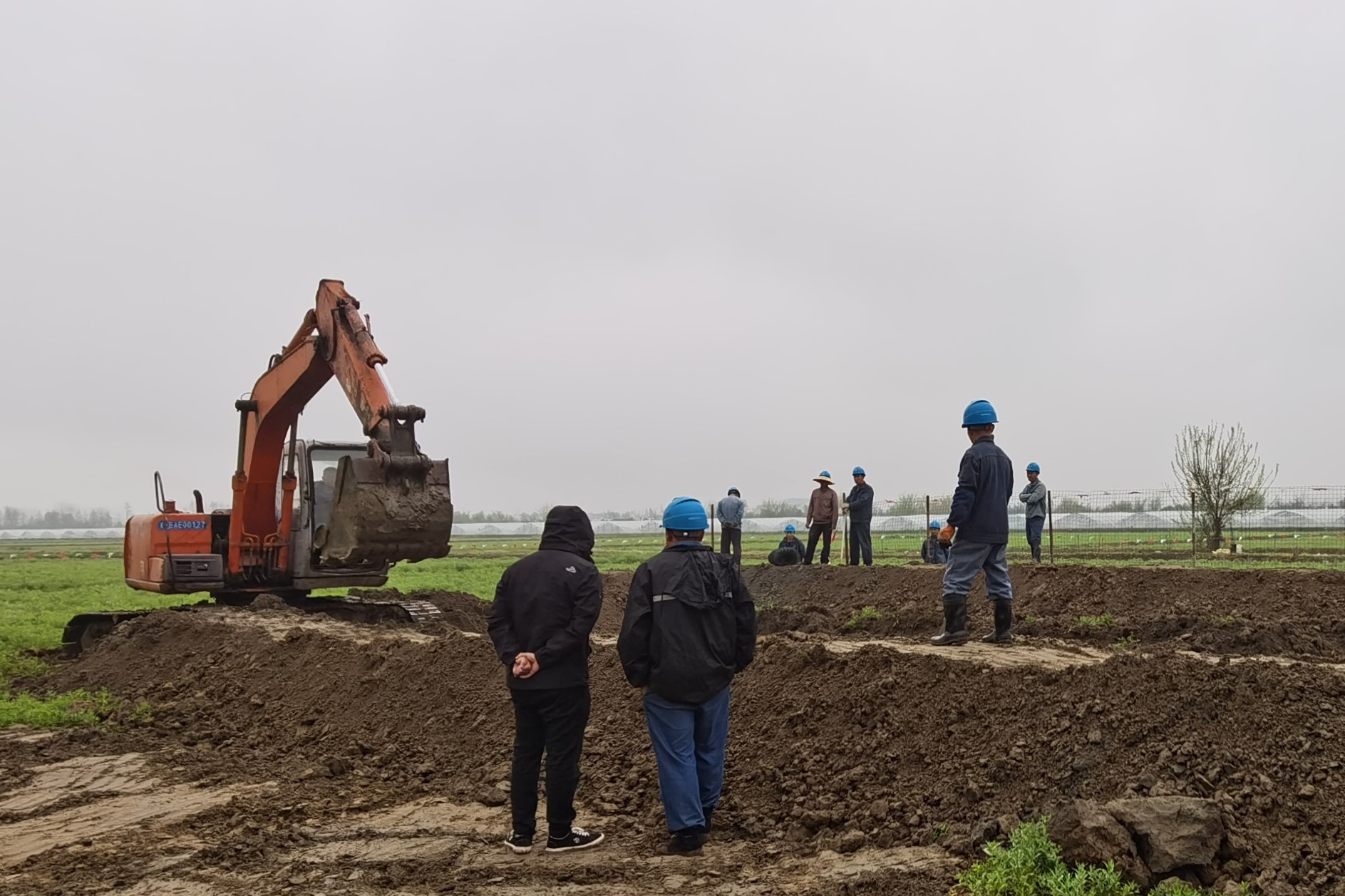

3月30日,杭紹甬高速杭紹段項目首條特高壓輸電線遷改隊伍進場施工。
本次遷改的線路爲110KV建灣1244線、合長1043線,位於錢塘新區臨江段,因線路淨高不足,爲保障後期順利施工及建成後安全運營,新建線路沿原路徑抬高塔身,新建雙迴路杆塔4基,拆除原有杆塔4基。此次遷改工作難度大、技術標準高,且受停電切割審批時間制約。爲加快推進高壓線遷改工作,減少對施工的不利影響,項目指揮部全面梳理影響工程節點的關鍵線路,制定合理遷改計劃;掛圖作戰,明確目標、責任人、工作完成時限;密切與行業主管部門的聯繫,切實有效推進了電力杆線改遷工作。
首條特高壓輸電線遷改,標誌着該項工作取得突破性進展、遷改工作界面全面打開。下一步,項目指揮部將繼續加強與各相關單位的溝通協調,保障後續特高壓輸電線遷改工作順利開展,爲加快項目建設創造更好的條件。(郭路炯)
