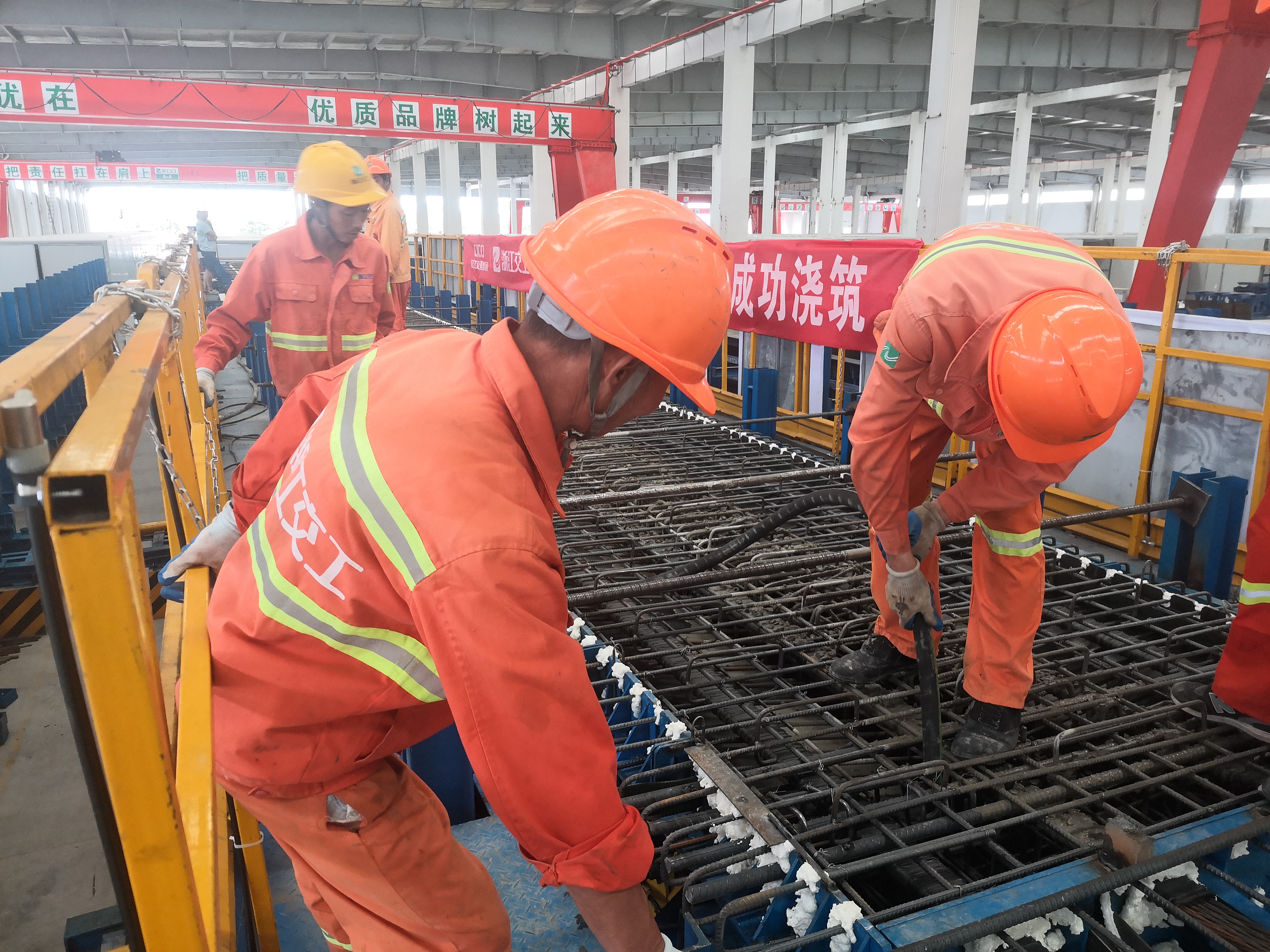

10月5日,杭紹甬高速杭紹段項目曹娥江東側預製廠4號車間2號生產線順利完成了首片T梁工廠化生產試驗梁的首次澆築。本次試澆T梁爲16.5m橋寬中跨中梁,實際梁長29.3m,梁高2m,面板寬度1.7m。設計方量28.4方,實際澆築28.5方。澆築開始時間當日7:10,結束時間10:40,耗時3.5小時。

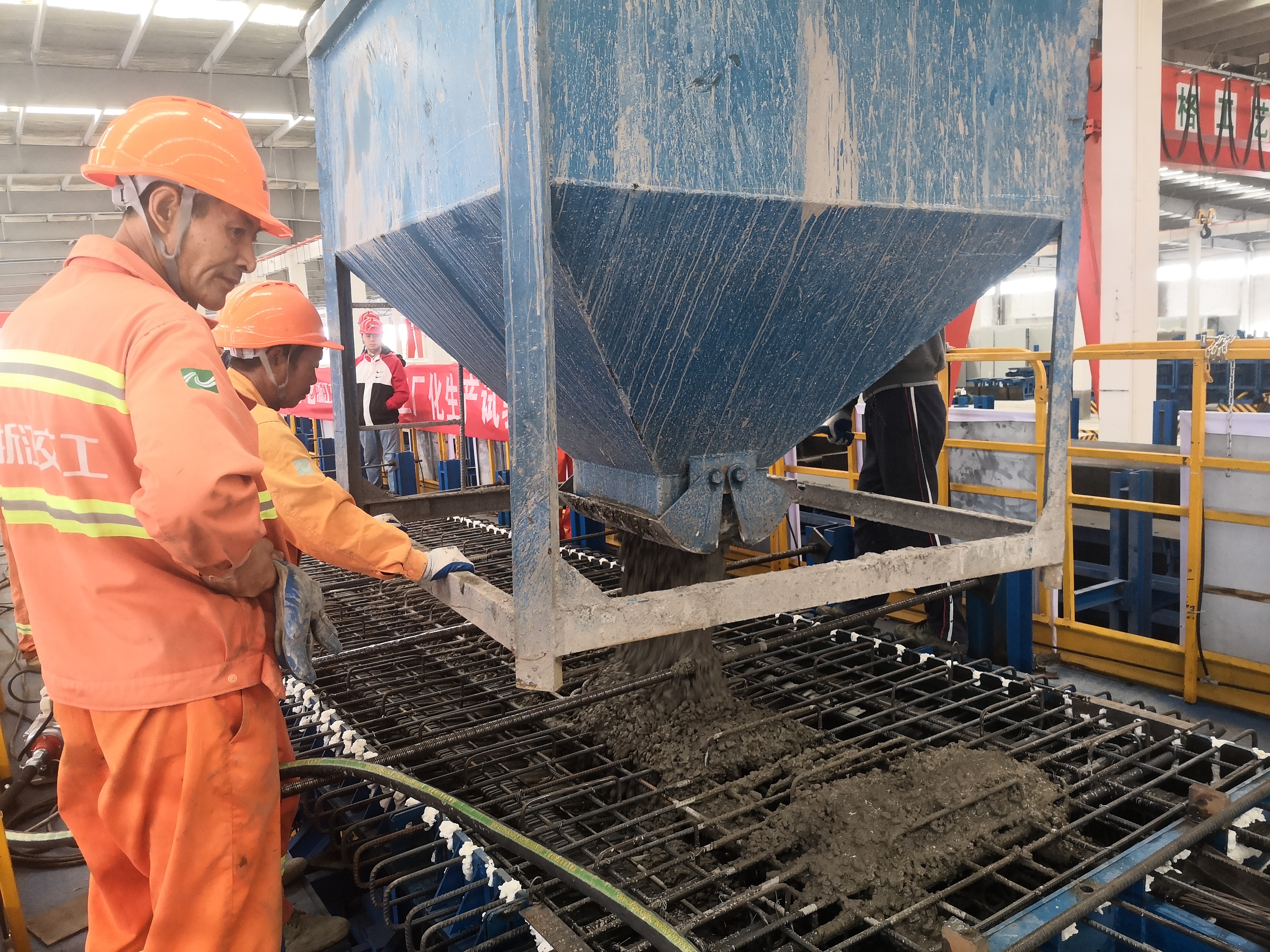

此次澆築嚴格按照管控清單要點進行規範化管控,採用“鋼筋骨架流水線製作+移動底模+固定液壓模板+覆蓋噴淋養護+預應力張拉”的施工工藝,主要驗證工效、混凝土性能、澆築外觀質量及保護層厚度等施工要點的控制。在施工過程中收集梁板各項質量、性能參數以及各工序的資源配製情況、明確各工序質量管控要點及預防措施,同時提升施工班組的規範化、標準化意識。梁板澆築完成後對各類數據進行總結分析,固化參數,爲後續施工提供有效參考,以便確定流水線生產標準化建設設計。
這次試澆於10月2日開始鋼筋加工,於10月5日完成混凝土澆築,歷時3天,其中有效作業時間30小時。T梁試驗梁首件的順利澆築,對後續T梁預製工藝具有重要的指導意義。(陳濤、谷婉瑤)
