11月1日,隨着最後一個路段的攤鋪完成,至此,標誌着杭甬高速公路紹興段2021年度罩面工程圓滿完工。期間,共計完成罩面7600餘米,調平23114㎡,產值約1200萬元,爲往來司乘人員營造了安全、舒適、暢通的行車環境。
杭甬高速紹興段作爲紹興地區的重要交通要道之一,長期以來,面臨着車流巨大,路況複雜,養護保暢壓力大等難題。爲進一步提升這條“主動脈”的質量和“顏值”,足球比分直播网站交通集團交通資源公司順暢養護上虞片區中心立足“三方面”,落實“三保供”,實現了日工程量連創歷史新高。
立足路況實際,保施工方案科學。此次杭甬高速紹興段罩面路段位於G92杭向K235+880-K241+252、K246+616-K249+038路段,該路段位於寧紹平原的軟基段,路基持續不均勻沉降,且經多年行車後路面平整度不佳,車轍和裂縫等病害易發。爲同步保證質量和工效,上虞片區中心作爲施工單位,結合路況實際,前期多次對施工工藝流程、質量控制方法和施工計劃等進行了深入研討,並按照“一點位一方案”的原則,最終制定出科學細緻的施工方案和交通組織方案,邁好罩面施工第一步。
立足溝通協調,保施工時間充足。本年度杭甬高速公路紹興段罩面施工相較往年施工時間遲,爲在短期內快速完工,上虞片區中心在開工前積極與高速交警、紹興管理中心、監理單位等溝通協調,努力爭取有利的施工時間。在交警等業務部門的大力指導和幫助下,施工期間,日罩麪攤鋪時長比平時延長了1-2小時,爲實現高日產量打下了堅實的基礎。據悉,在此次9個有效工作日內,相比以往,日工程量翻了一番,最多一天罩麪攤鋪達1620m,創造了借道施工罩面日產量的歷史最高值。

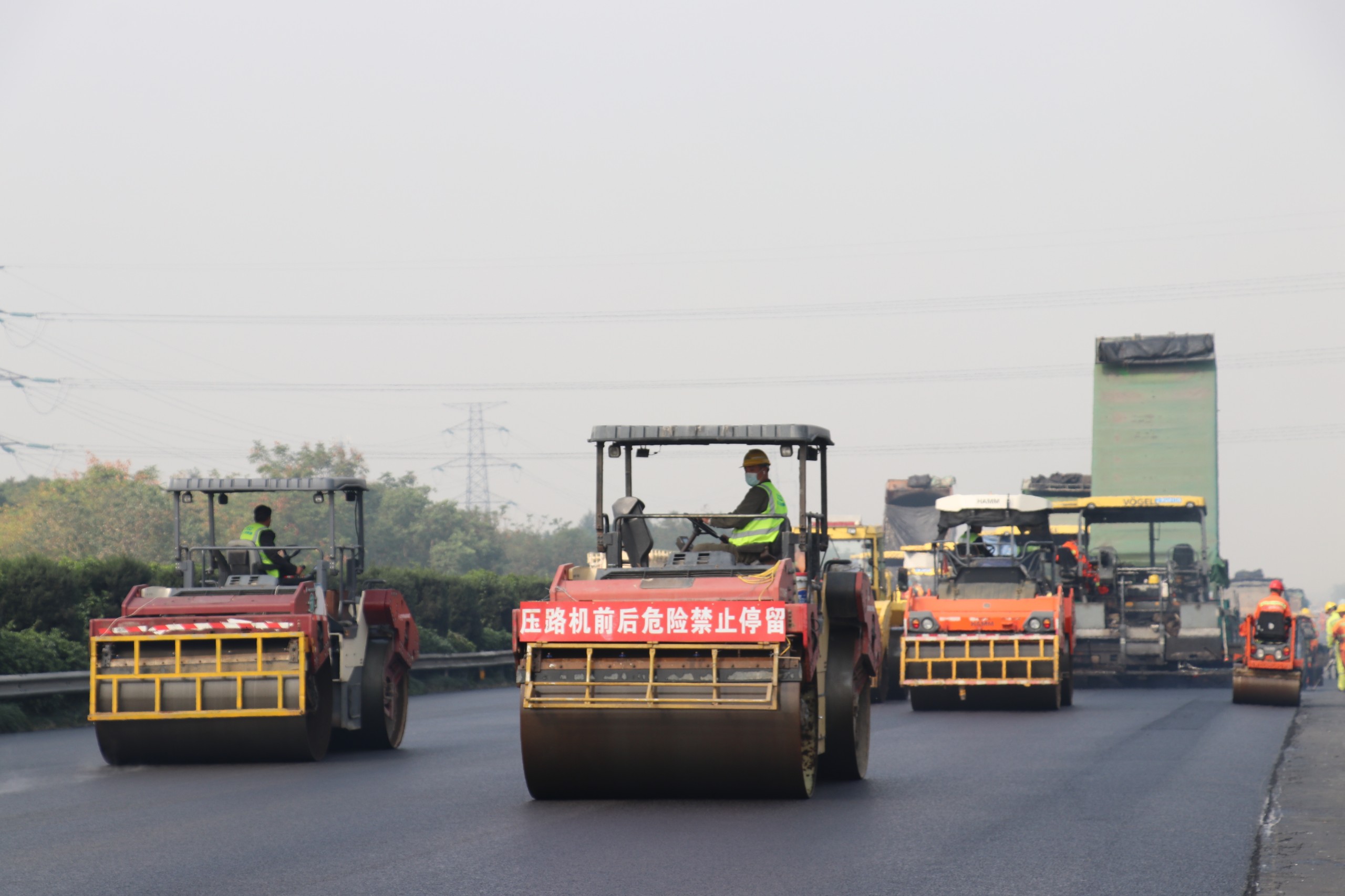

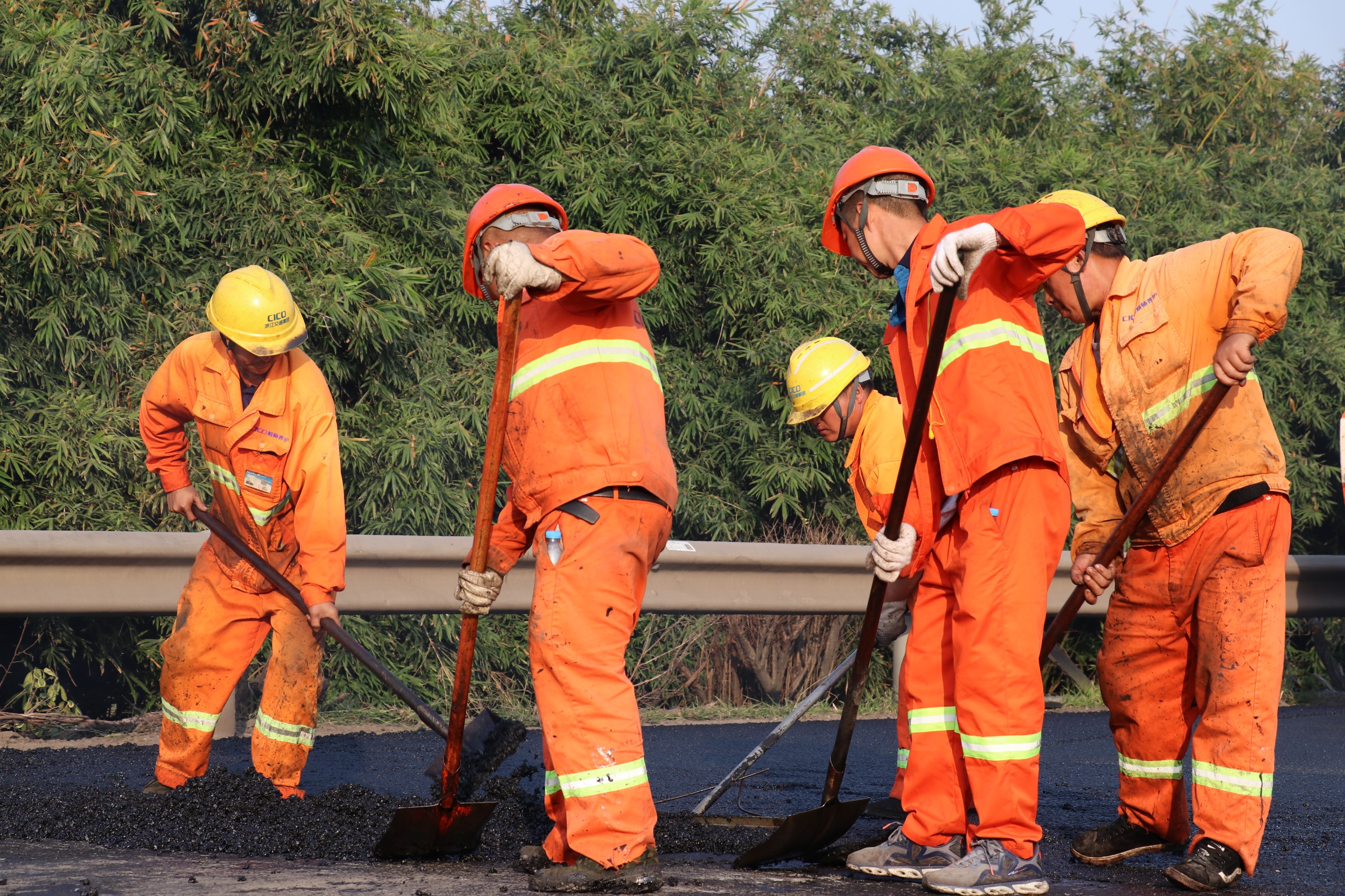

立足人資統籌,保施工力量堅實。施工前,上虞片區中心提前儲備好優質的集料、改性瀝青、不粘輪乳化瀝青等原材料,並爭取到最有力的供料保障。同時,精心組織施工力量,期間投入4臺銑刨機、4臺攤鋪機、8臺壓路機、45臺料車等設備,統籌兩支路面專業隊伍同步作業,爭分奪秒搶抓工程進度,實現人、機、料綜合效益最大化,將原計劃需15天才能完成的工程壓縮至9天便完成,大幅提升了施工效率,降低了施工成本,減少了對道路通行的影響。
本次罩面工程的圓滿完成,爲日後高效大規模的罩麪攤鋪積累了豐富的實戰經驗,有利於不斷推進放心路、品質路、便民路的建設,爲2022年杭州亞運會的召開和美麗足球比分直播网站的建設持續添磚加瓦!(徐熒燕 林毓敏)
